SAP SCM – 创建 PIR

SAP SCM – 创建 PIR


在本章中,我们将学习如何创建、更改或删除 PIR。

要创建 PIR,请按照给定的步骤操作 –

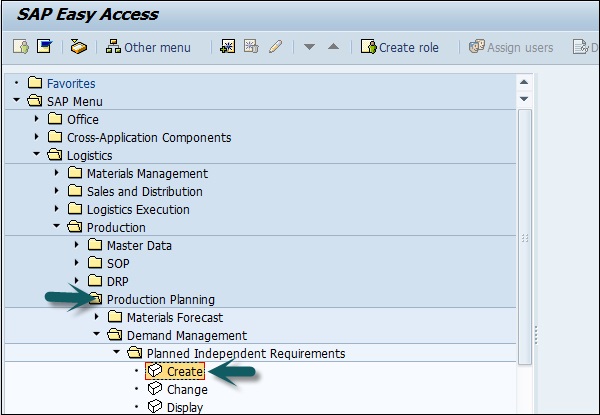

步骤 1 – 使用 T 代码 MD61 或转到物流 → 生产 → 生产计划 → 需求管理 → 计划独立需求 → 创建

生产计划创建

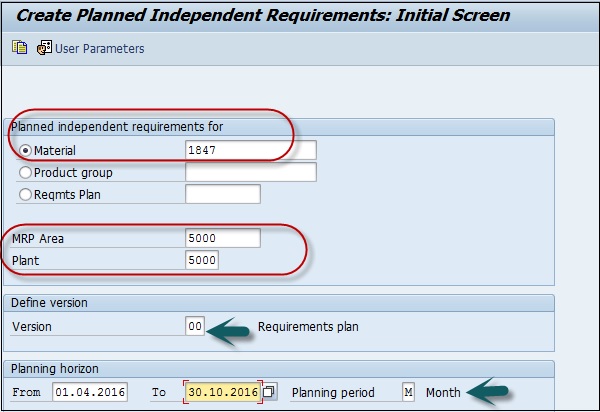

步骤 2 – 在下一个窗口中,输入以下详细信息 –

  • 输入需要为其创建需求的单一物料。

  • 输入 MRP 区域和工厂代码。

  • 输入version 为 00,这显示了在 MRP 运行中将考虑的活动版本和要求。

  • 输入需要为其创建需求的计划期限日期。

  • 输入计划周期为 M 月,然后单击上面给出的刻度线。

计划的独立需求

步骤 3 – 输入版本 00默认情况下,活动复选框被标记。它表明这是一个有效的需求,将在 MRP 运行中考虑。输入每月桶中的需求数量。

每月桶

单击保存图标以保存 PIR。

更改和删除 PIR

要删除 PIR,请选择上方屏幕中的行并单击删除按钮。

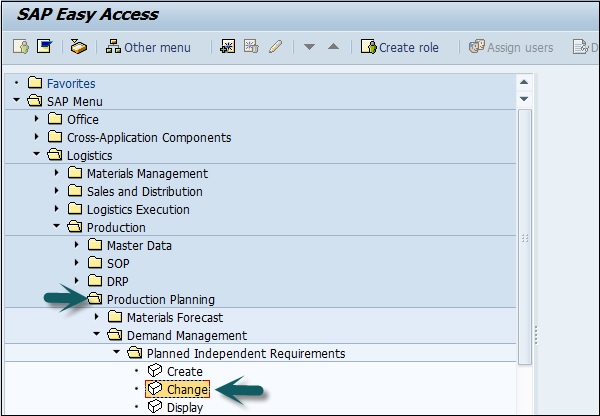

步骤 1 – 要更改 PIR,请使用 T 代码:MD62 或转到物流 → 生产 → 生产计划 → 需求管理 → 计划独立需求 → 更改

更改和删除 PIR

步骤 2 – 输入以下详细信息

  • 输入需要更改 PIR 的父材料。
  • 输入工厂代码。
  • 输入版本为 00。
  • 输入计划期限日期,计划周期为 M 月。

在下一个窗口中对需求数量进行更改,然后单击“保存”按钮以输入更改。
